Vergroenen pleinen

De pleinen in de kernen Sibbe en Schin op Geul worden vergroend. De Beckerswei, het Kerkplein en het Ljubljanaplein zijn erg versteend en hebben een verouderde inrichting. Op de pleinen is weinig groen aanwezig en ook zijn de pleinen niet toekomstbestendig ingericht. Dat wil zeggen, ze zijn niet weerbaar tegen hittestress en regenval.

Daar komt verandering in. Er worden bomen en struiken geplant. Er komt een betere hemelwateropvang en afwatering. Met extra bankjes wordt het een fijne verblijfsplek.

Hieronder vindt u een beschrijving en impressies van de inrichting. In de bijlagen kunt u een gedetailleerde planuitwerking inzien.

Je bekijkt realtime data. Het aantal deelnemers wordt voortdurend geüpdatet voor beheerders. Houd er rekening mee dat voor gewone gebruikers een gecached aantal wordt getoond, waardoor de cijfers licht kunnen afwijken.

Fases

Overzicht van de fases
Vergroenen pleinen, de plannen
Start herinrichting Beckerswei Sibbe
Start herinrichting Kerkplein, Ljubljanaplein en Tolhuisstraat Schin op Geul

Start herinrichting Kerkplein, Ljubljanaplein en Tolhuisstraat Schin op Geul

20 oktober 2025 - 22 december 2025

Planning en uitvoering herinrichting Kerkplein, Ljubljanaplein en Tolhuisstraat

Kerkplein

Start: 20 oktober 2025

Duur: 5 werkweken

Ljubljanaplein

Start: 10 november 2025

Duur: ± 7 weken

Verbinding 2 pleinen (Tolhuisstraat – Warande)

Start: 24 november 2025

Duur: ± 4 weken

Werktijden: van 07:30 tot 16:30 uur op werkdagen (hiervan kan incidenteel worden afgeweken).

Mocht het weer tegen zitten of zich andere onvoorziene omstandigheden voordoen, dan kan de planning enigszins worden aangepast. Als dat het geval is, dan brengen we u hiervan tijdig op de hoogte.

Wat gaan we doen?

  • Toepassen tijdelijke verkeersmaatregelen
  • Verwijderen boomstobben en begroeiing
  • Opbreken en afvoeren bestaande bestrating en asfalt
  • Aanbrengen riolering
  • Aanbrengen drainage
  • Grondwerk en funderingswerk
  • Aanbrengen nieuwe bestrating
  • Aanbrengen straatmeubilair en bebording
  • Planten bomen en haag- en sierplantsoenen

Werkzaamheden door derden: vervangen lichtmasten

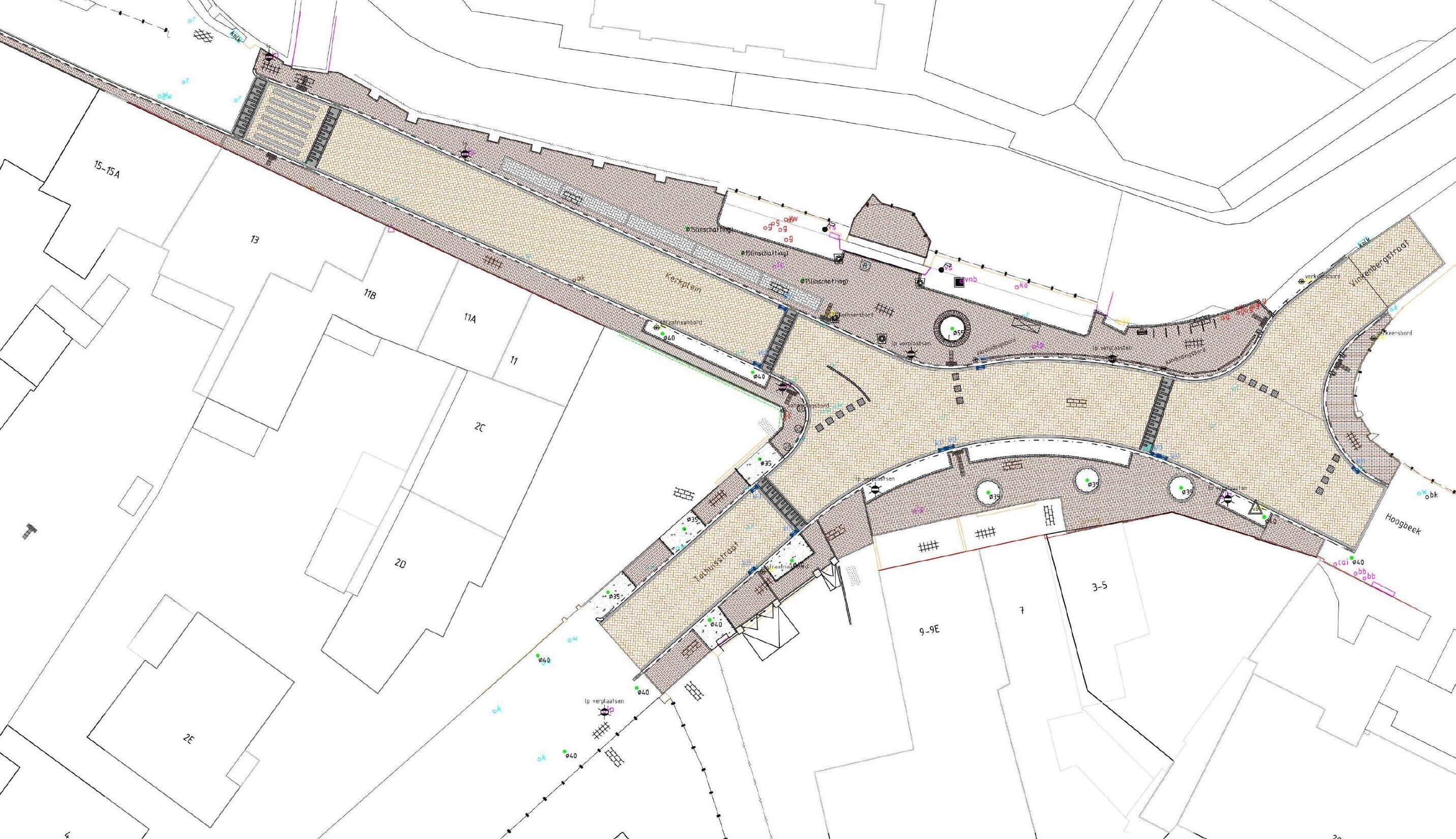

Ontwerp Kerkplein

Ontwerp Kerkplein

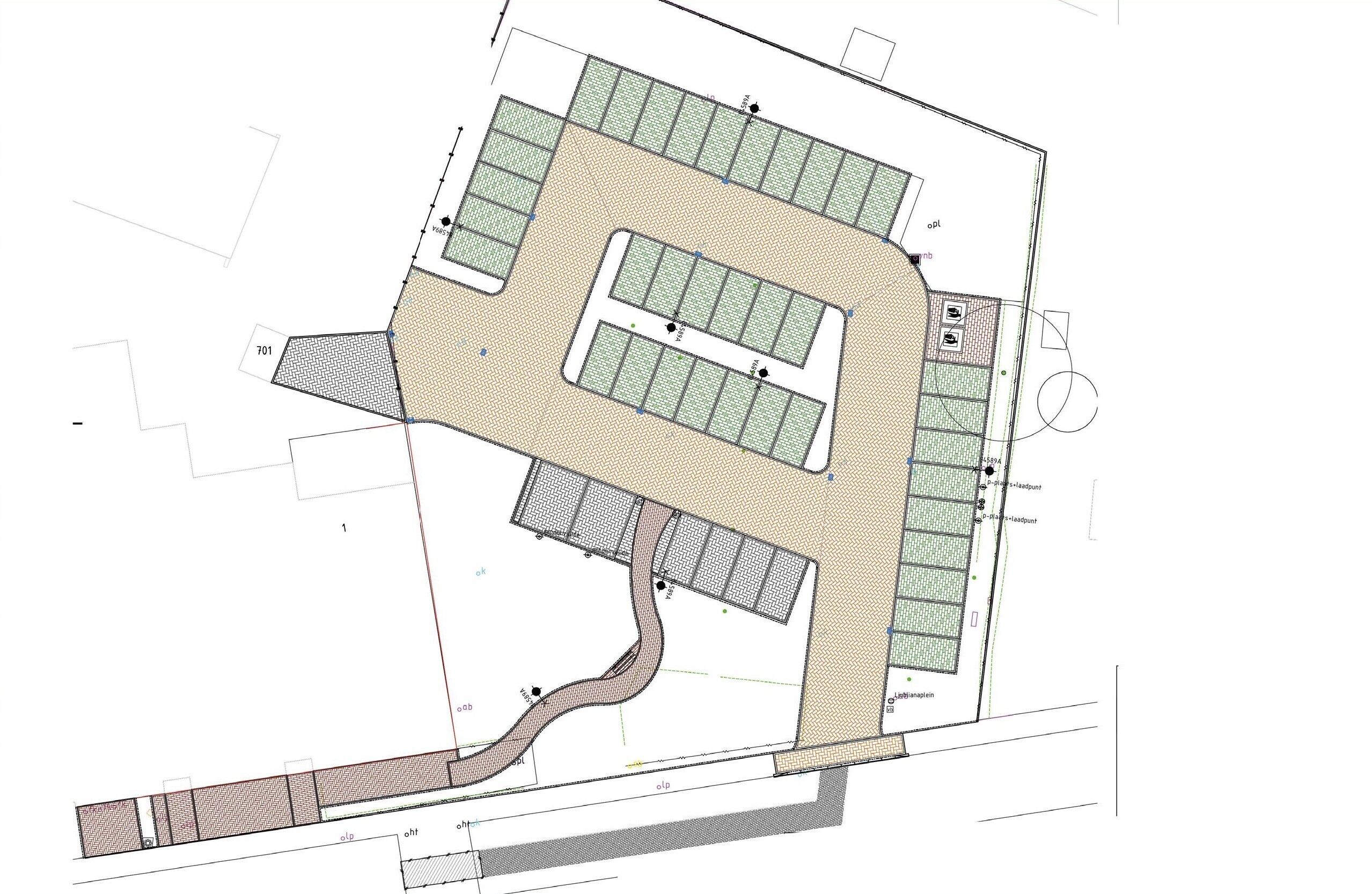

Ontwerp Ljubljanaplein

Ontwerp Ljubljanaplein

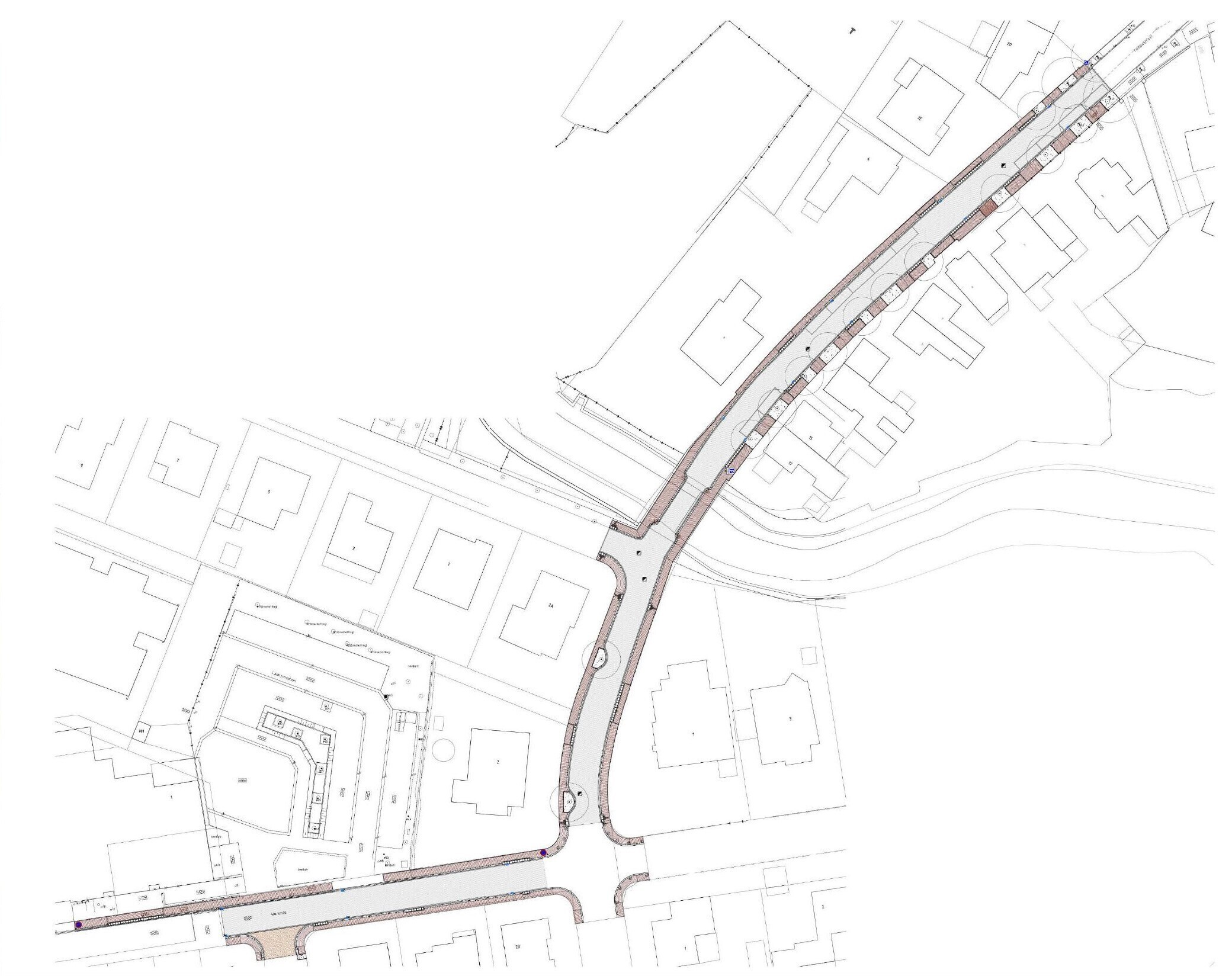

Ontwerp Tolhuisstraat–Warande

Ontwerp Tolhuisstraat– Warande

Uitloop

Door onvoorziene omstandigheden, zoals onbekende objecten in ondergrond of het weer, kan de planning uitlopen. Mocht dat het geval zijn, dan informeren we omwonenden tijdig.

Bereikbaarheid tijdens de werkzaamheden

  • Kerkplein wordt afgesloten voor alle verkeer
  • Ljubljanaplein wordt afgesloten voor alle verkeer
  • Tolhuisstraat wordt afgesloten voor alle verkeer
  • Woningen blijven te voet [en met de fiets aan de hand] te allen tijde bereikbaar

Bereikbaarheid ondernemers

  • Altijd via één zijde bereikbaar voor klanten en/of leveranciers

Omleiding

Doorgaand verkeer wordt omgeleid >> tijdelijke gele bebording (dit geldt voor Kerkplein en Tolhuisstraat/Warande)

Hulpdiensten

Bereikbaarheid hulpdiensten gewaarborgd door werkwijze

Parkeren tijdens de werkzaamheden

Niet mogelijk op de pleinen i.v.m. werkzaamheden én de bereikbaarheid van werkverkeer

Aanliggende inritten zijn tijdens de werkzaamheden niet bereikbaar

Alternatieven: automobilisten moeten tijdelijk elders in de wijk parkeren

Afvalinzameling

Centrale inzameling van afvalbakken en overige inzamelingen


Aanspreekpunt tijdens de uitvoering

Ben Schols – omgevingsmanager namens Gebrs. Kurvers Wegenbouw: 06-15681552 e-mail: info@benscholsconsultancy.nl
