Afkoppelen en herinrichting Hekerbeek en omgeving

Tijdens hevige buien stroomt regenwater van de wijk Hekerbeek vrijwel direct af richting het centrum van Valkenburg.

Door regenwater langer in de wijk vast te houden wordt de kans op wateroverlast in het centrum verkleind.

Dit kan door regenwater van het bestaande riool af te halen en via het wegoppervlak naar het Hekerbeekdal te leiden.

In het Hekerbeekdal worden ter hoogte van de Hekerbeekweg nieuwe regenwaterbuffers aangelegd en bestaande vergroot.

Behalve de afwateringsopgave is het wegdek op verschillende locaties aan vervanging toe. Dit biedt kansen om de straat opnieuw in te richten en weer toekomstbestendig te maken.

Heeft u vragen?

Voor meer informatie over dit project kunt u contact opnemen met onze projectleider, dhr. Joep van Oeffelt via j.vanoeffelt@valkenburg.nl of 14 043.

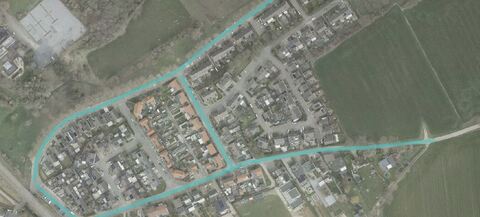

Op onderstaande kaart zijn de grenzen van het project en de beoogde maatregelen schematisch weergegeven.

Je bekijkt realtime data. Het aantal deelnemers wordt voortdurend geüpdatet voor beheerders. Houd er rekening mee dat voor gewone gebruikers een gecached aantal wordt getoond, waardoor de cijfers licht kunnen afwijken.
1 deelnemer

Open voor deelname

Fases

Overzicht van de fases
Verzamelen bewonersinformatie
Opstellen voorlopig ontwerp
Presentatie Voorlopig Ontwerp
Definitief Ontwerp
Bestek en technische tekeningen
Aanbesteding
Uitvoering

Uitvoering

9 maart 2026 - Geen einddatum

Tijdens fase 7 -de uitvoering- wordt het werk gerealiseerd.

De wijze waarop dit gebeurd is bij ieder project anders. Voorafgaand aan de werkzaamheden legt de aannemer tijdens een bewonersbijeenkomst uit hoe en in welke volgorde (fasering) hij te werk gaat.

Het wordt voor de bewoners dan duidelijk wanneer woningen wel of niet bereikbaar zijn.

Bewonersavond donderdag 4 juni 2026 (Polfermolen)

U ontvangt binnenkort een uitnodigingsbrief voor de bewonersavond.

Start werk

De voorbereidingen van het werk zijn al gestart. Bomen zijn gerooid en kabels- en leidingen zijn verlegd. Materialen worden ingekocht.

De schop gaat echt in de grond direct na de bouwvak op 17 augustus 2026. Het werk zal in mei 2027 klaar zijn.

Het werk wordt gefaseerd uitgevoerd. Tijdens de informatiebijeenkomst hoort u van de aannemer in welke fase gestart wordt. Het plan op dit moment is om in fase 1 en 2 te starten. Daarover later meer. In bijgevoegde kaart is aangegeven in welke fases het werk wordt uitgevoerd. Het streven is om fase 1 t/m 4 in de periode augustus - december 2026 uit te voeren. De fases 5 t/m 8 staan gepland voor de periode februari - mei 2027.

0 ideeën

Geen resultaten gevonden. Probeer een andere filter of zoekterm.

Filters

Totaal aantal items: 0
Er zijn geen projecten beschikbaar.

Sortering veranderd naar: Populair

Geen waarden beschikbaar.

geen tagfilters.

Aankomende en gestarte activiteiten

    0 gebeurtenissen zijn geladen.
    Er zijn momenteel geen aankomende of gestarte activiteiten.

    Afgelopen activiteiten

    1 gebeurtenis is geladen.
